Eksplorasi Interdependensi Faktor - Faktor Risiko pada Proyek KPBU Jalan Tol menggunakan Intrerpretive Structural Modeling

Abstract

Abstrak Manajemen risiko memiliki peran vital menentukan keberhasilan proyek infrastruktur menggunakan skema Kerja Sama Pemerintah dengan Badan Usaha (KPBU). Banyak penelitian yang sudah dilakukan terkait risiko yang terjadi pada proyek KPBU. Namun, penelitian yang didedikasikan untuk mengases faktor risiko dengan mempertimbangkan interdependensi antarfaktor risiko masih sangat jarang. Tulisan ini bertujuan menutup kesenjangan pengetahuan ini dengan mengidentifikasi dan mengeksplorasi interdependensi tersebut menggunakan interpretive structural modeling (ISM) dengan fokus pada proyek jalan tol. Penelitian ini mengidentifikasi empat belas faktor risiko yang relevan. Data primer dikumpulkan melalui kuesioner kepada sebelas responden terpilih Dalam penelitian ini terungkap faktor-faktor risiko saling berinteraksi satu dengan yang lainnya meski dengan kekuatan yang berbeda-beda. Hasil ISM memperlihatkan bahwa kondisi lahan yang sulit dan keterlambatan serta kenaikan biaya pembebasan lahan signifikan berpengaruh terhadap faktor risiko lainnya. Model ISM juga menunjukkan bahwa kedua faktor risiko ini berada pada level terendah yang menegaskan keduanya sebagai faktor risiko yang penting. Keduanya juga diklaster ke dalam kategori risiko yang independen yang memiliki tingkat pengaruh yang tinggi dan dipengaruhi yang rendah. Dengan demikian, temuan ini mengafirmasi temuan dalam penelitian-penelitian sebelumnya yang sering menempatkan risiko lahan pada peringkat tinggi. Tulisan ini juga memaparkan keterbatasan penelitian dan menawarkan arah bagi penelitian ke depan. Kata-kata kunci: Faktor risiko, jalan tol, kerja sama pemerintah dan badan usaha, interdependensi, interpretive structural modeling, Indonesia. Abstract Risk management is critical to the success of Public-Private Partnership (PPP) infrastructure projects. Numerous studies have been conducted to assess the risks of PPP projects. However, those devoted to assessing risk factors while taking interactions into account are scarce, at least in the context of Indonesia. This paper aims to fill this knowledge gap by identifying and investigating interdependence risk factors in toll-road projects using interpretive structural modeling (ISM). This study identified fourteen risk factors relevant to toll road projects. A survey of eleven selected respondents was used to collect primary data. It has been found that the identified risk factors interact with one another to varying degrees. The ISM-based model revealed that unforeseen site conditions and time and cost overruns in land acquisition significantly impact other risk factors. These two factors are at the bottom of the ISM-based model, indicating that they are critical risk factors. They are also classified as independent risk factors with high driving power but low dependence. Accordingly, this finding confirms many previous research findings, which frequently ranked land acquisition risk as critical. This paper acknowledges limitations and suggests future research directions. Keywords: Risk factors, toll road, public-private partnership, interdependencies, interpretive structural modeling, Indonesia.

Keywords

1. Pendahuluan

Ketersediaan infrastruktur yang andal dan memadai menjadi salah satu pilar pertumbuhan ekonomi nasional. Pemerintah terus mengupayakan pemenuhan ketersediaan infrastruktur melalui peningkatan alokasi anggaran dari tahun ke tahun. Berdasarkan Peraturan

Presiden (Perpres) Nomor 18 Tahun 2020 tentang Rencana Pembangunan Jangka Menengah Nasional (RPJMN) 2020–2024, kebutuhan pendanaan infrastruktur sebesar Rp6.445 triliun, yang meningkat dari kurun waktu lima tahun sebelumnya yang mencapai Rp5.519 triliun. Dari Rp6.445 triliun, kemampuan Pemerintah dalam mendanai proyek

* Penulis Korespondensi: andreas_wibowo@unpar.ac.id.

infrastruktur hanya sebesar Rp2.385 triliun atau 37% dari total kebutuhan. Sumber pendanaan lain diharapkan dapat menutupi sebagian besar sisanya yaitu 63%, salah satunya melalui skema Kerja Sama Pemerintah Badan Usaha (KPBU).

Sektor jalan tol menjadi salah satu infrastruktur ekonomi prioritas dalam RPJMN tersebut untuk meningkatkan konektivitas. Pemerintah telah menargetkan 2.500 kilometer jalan tol baru terbangun atau beroperasi selama kurun waktu 2020–2024 yang membutuhkan pendanaan yang masif. Dengan demikian, skema KPBU dapat menjadi salah satu opsi yang paling fisibel untuk merealisasikan target tersebut. Skema ini merupakan kontrak jangka panjang yang mana seluruh risiko yang biasanya ditanggung oleh Pemerintah sebagian ditransfer kepada badan usaha dengan diberikan kompensasi finansial (Wibowo & Mohamed, 2010). Pembagian risiko antara pemerintah dan badan usaha ini menjadi salah satu karakter spesifik yang membedakan dengan skema penyediaan infrastruktur konvensional.

Identifikasi, analisis, alokasi, dan mitigasi risiko yang tepat merupakan salah satu faktor kunci sukses dan sekaligus mendorong terciptanya nilai manfaat uang (value for money; VfM) proyek KPBU infrastruktur (Chan et al., 2018; Cui et al., 2019; Shrestha et al., 2018). (Ng & Loosemore, 2007) menyatakan kompleksitas dan ketidakjelasan risiko yang dihadapi dapat mengakibatkan terjadinya kesulitan dalam mendistribusikan risiko dengan tepat. Penelitian terkait identifikasi dan analisis risiko proyek jalan tol di Indonesia telah banyak dilakukan, yang umumnya bersifat kasuistik (Hermawan et al., 2011; Purnomo & Dalijus, 2007; Rahmawati & Tenriajeng, 2020; Rostiyanti & Tamin, 2010; Sandhyavitri & Saputra, 2019; Santoso et al., 2012; Wardhana et al., 2014). Satu kesamaan fitur dari penelitian-penelitian eksisting adalah asumsi yang dikenakan saat analisis risiko bahwa risiko atau faktor risiko bersifat independen. Faktanya, antarfaktor risiko sering berkorelasi antara satu dengan lainnya (Afzal et al., 2020; Iyer & Sagheer, 2010; Tavakolan & Etemadinia, 2017).

Tulisan ini bertujuan mengeksplorasi interdependensi faktor-faktor risiko dalam proyek investasi jalan tol yang menggunakan skema KPBU menggunakan interpretive structural modeling (ISM) (Watson, 1978). Selain memperkaya literatur analisis risiko eksisting, tulisan ini juga dapat memberikan kontribusi dalam hal perumusan strategi mitigasi risiko yang tepat untuk faktor-faktor risiko yang krusial sehingga penanganan risiko dapat menjadi lebih fokus.

2. Kajian Literatur

Purnomo dan Dalijus (2007) melakukan identifikasi risiko pada proyek jalan tol di Indonesia. Berdasarkan wawancara dan survei kuesioner dengan para pakar disimpulkan bahwa risiko utama meliputi ketidakpastian besaran tarif tol; perkiraan biaya konstruksi, operasi, dan pemeliharaan; volume lalu lintas; tingkat pengembalian investasi; masa konsesi; kematangan dalam pengambilan keputusan; profesionalisme sikap; dan durasi penyelesaian

proyek. Simpulan lainnya adalah faktor internal disebutkan lebih dominan dari pada faktor eksternal. Dalam tulisan mereka tidak disebutkan lebih mendetail metodologi pengumpulan datanya, e.g., responden yang terlibat dalam penelitian, prosedur pengumpulan data, dan tata cara penilaian pendapat pakar.

Hermawan et al. (2011) fokus pada risiko pembebasan lahan pada Proyek Jalan Tol Semarang–Bawen dengan melakukan identifikasi faktor-faktor risiko dalam pembebasan lahan dan menganalisis faktor-faktor tersebut. Metodologi yang digunakan adalah hibrid antara kualitatif dan kuantitatif. Dalam penelitian ini disebutkan faktor-faktor penting meliputi proses sosialisasi, pengetahuan dan kesadaran hukum warga terhadap proyek untuk kepentingan umum, dan penegakan hukum. Keterlambatan pembebasan lahan juga dipengaruhi oleh faktor organisasi pelaksana proyek yang dianggap tidak konsisten yang mengakibatkan keterlambatan pengambilan keputusan.

Novianti (2011) menggunakan pendekatan Delphi dan Fault Tree Analysis untuk menganalisis risiko pendapatan tol saat prakonstruksi. Berdasarkan penelitian yang dilakukan diperoleh simpulan kejadian-kejadian yang menempati peringkat atas meliputi potensi kerugian pendapatan yang disebabkan risiko tarif, volume lalu lintas yang tidak sesuai dengan prediksi, kahar, dan kejadian-kejadian yang bersifat non-revenue.

Santoso et al. (2012) melakukan asesmen dan menentukan alokasi risiko yang efisien berdasarkan perspektif badan usaha. Ada 55 faktor risiko yang teridentifikasi dan berdasarkan nilai kemungkinan terjadi dan dampaknya jika terjadi diperoleh 18 faktor risiko yang dapat dikategorikan penting. Temuan lainnya adalah risiko pembebasan lahan merupakan risiko paling signifikan dan 10 dari 18 faktor risiko penting merupakan tanggung jawab pemerintah. Dalam penelitian ini juga dikaji keterkaitan antarfaktor risiko menggunakan mekanisme risiko dengan fokus pada volume lalu lintas dan tarif tol.

Wardhana et al. (2014) menggunakan 12 faktor risiko yang dianggap signifikan mempengaruhi biaya proyek konstruksi Proyek Jalan Tol Surabaya–Mojokerto Seksi IB untuk mengestimasi besaran kontingensi. Yang menarik dari penelitian ini adalah adanya upaya untuk mempertimbangkan interdependensi antarrisiko melalui reachability matrix. Namun, bagaimana interdependensi ini dibangun dan parameter yang dibutuhkan untuk mengestimasi probabilitas dan dampak sebagai dasar kalkulasi expected monetary value tidak dijelaskan lebih detail. Dalam penelitian ini disimpulkan bahwa kontingensi yang dihitung masih dalam interval yang wajar.

Zulfiqar dan Sandhyavitri (2014) melakukan simulasi Monte Carlo untuk menganalisis risiko pada Proyek Pembangunan Jalan tol Pekanbaru–Dumai. Risikorisiko yang dianalisis meliputi risiko yang berkaitan dengan pendanaan, konstruksi, dan peralatan, dan kahar. Untuk menentukan parameter yang dibutuhkan untuk membangun fungsi kerapatan probabilitas, penelitian ini menggunakan Pedoman Teknis 01-2005-

B yang diterbitkan oleh Departemen Pekerjaan Umum (sekarang menjadi Kementerian Pekerjaan Umum dan Perumahan Rakyat) sebagai acuan perbandingan. Satu catatan yang dapat disampaikan dari penelitian ini adalah ketidakjelasan data yang digunakan (ordinal dan rasio) untuk kepentingan pemodelan risiko.

Astiti et al. (2015) menganalisis risiko-risiko yang dapat terjadi pada Proyek Pembangunan Jalan Tol Benoa– Bandara–Nusa Dua melalui pendekatan wawancara pakar. Analisis dilakukan dengan mengestimasi kemungkinan terjadi dan konsekuensi jika terjadi atas suatu risiko. Ada 54 risiko yang diidentifikasi, yang terbagi ke dalam kategori tidak bisa diterima (unacceptable) sebanyak 20, tidak diinginkan (undesirable, 23), dapat diterima (9), dan sisanya dapat diabaikan (2). Penilaian kemungkinan terjadi dan konsekuensi menggunakan Skala Likert 1–5 dengan asumsi setiap risiko bersifat independen.

Nurdiana dan Setiabudi (2018) mengidentifikasi sebelas peristiwa risiko pada Proyek Jalan Tol Ruas Semarang– Bawen dan mengategorikan ke dalam risiko teknis, pengadaan, kontraktual, dan manajerial. Berdasarkan hasil survei, wawancara, dan observasi diperoleh bahwa risiko terbesar adalah risiko kontraktual dengan sebagian besar peristiwa risiko untuk proyek ini dapat diterima. Asumsi yang digunakan dalam penelitian ini adalah peristiwa risiko saling independen. Rantung et al. (2018) mengidentifikasi 30 peristiwa risiko yang dapat terjadi pada Proyek Pembangunan Jalan Tol Manado–Bitung yang dikelompokkan ke dalam risiko yang tidak dapat diterima (2), tidak diinginkan (14), dapat diterima (8), dan dapat diabaikan (6) berdasarkan hasil survei pakar.

Sandhyavitri dan Saputra (2019) mengidentifikasi lima faktor utama risiko pada Proyek Jalan Tol Pekanbaru– Dumai, yang meliputi perizinan, kelayakan, desain, pembebasan lahan, dan investasi. Analisis risiko menggunakan pendekatan kuantitatif dengan mengestimasi besaran kemungkinan terjadi dan dampaknya jika terjadi. Salah satu temuan mereka adalah besaran risiko pada proyek ini lebih rendah daripada besaran yang tercantum dalam Pedoman Teknis 01-2005 -B. Catatan yang sama untuk penelitian Zulfiqar dan Sandhyavitri (2014) juga berlaku untuk penelitian ini yang mana tidak terdapat ketidakjelasan tipe data yang digunakan (ordinal dan rasio).

Purwana dan Suryani (2020) mengkaji tingkat kepentingan 40 risiko pada Proyek Jalan Tol Serpong– Cinere berdasarkan survei pakar. Berdasarkan penerimaan risiko, 3 risiko dikategorikan tidak dapat diterima, 25 tidak diinginkan, 4 diterima, dan 7 diabaikan. Dalam penelitian ini disebutkan juga sebagian besar risiko menjadi kendala kontraktor.

Rahmawati dan Tenriajeng (2020) melakukan analisis risiko pada Proyek Pembangunan Jalan Tol Bekasi– Cawang–Kampung Melayu dengan mengombinasikan teknik Delphi dan survei pakar menggunakan kuesioner. Ada 49 faktor risiko yang teridentifikasi yang dikelompokkan ke dalam kategori tidak bisa diterima, tidak diinginkan, dapat diterima, dan dapat diabaikan. Dalam penelitian ini juga digunakan pembobotan atas

kelompok tersebut menggunakan analytic hierarchy process (AHP), namun tidak dijelaskan lebih detail maksud dan tujuan pembobotan dalam konteks penelitian ini.

Debataraja et al. (2020) menganalisis risiko investasi Proyek Jalan Tol Padang–Sicincin menggunakan Fuzzy AHP dan membandingkan hasilnya dengan besaran yang tercantum dalam Pedoman Teknis 01-2005-B. Berdasarkan temuan mereka, risiko pada tahap prakonstruksi dan konstruksi dapat dikategorikan sebagai risiko tinggi, terutama pada risiko ketersediaan lahan dan penolakan masyarakat. Tjendani et al. (2020) mengidentifikasi faktor-faktor risiko yang mungkin terjadi selama perencanaan, penyiapan, transaksi, dan pelaksanaan yang merupakan tahapan dalam penyediaan infrastruktur menggunakan skema KPBU atas prakarsa pemerintah berdasarkan kajian literatur.

Berdasarkan kajian atas literatur terdahulu dapat disimpulkan bahwa sudah sangat banyak penelitian terpublikasi mengenai risiko KPBU dalam penyediaan infrastruktur jalan tol di Indonesia. Sebagian besar penelitian difokuskan pada identifikasi dan asesmen risiko menggunakan survei pakar untuk mengestimasi kemungkinan terjadi dan dampaknya jika terjadi. Penilaian pada umumnya dinyatakan dalam skala ordinal dengan Skala Likert yang dalam beberapa penelitian dicampuradukkan dengan skala rasio saat mengestimasi besaran risiko. Selanjutnya, berdasarkan asesmen yang dilakukan, faktor-faktor risiko dikelompokkan ke dalam beberapa kategori. Yang paling kentara adalah sejauh ini masih sangat terbatas penelitian yang secara spesifik didedikasikan untuk mengeksplorasi keterkaitan antarfaktor risiko.

3. Metodologi Penelitian

Penelitian ini menggunakan pendekatan semikuantitatif dengan teknik pemodelan ISM (Watson, 1978). ISM merupakan sistem representasi melalui aplikasi interatif yang sistematis dari graph theory yang menghasilkan gambar terarah (directed graph; digraph) untuk suatu sistem yang kompleks untuk suatu relasi kontekstual antarelemen dalam suatu set (Sushil, 2012). Tujuan utama penggunaan ISM ini adalah untuk mengidentifikasi hubunan antara elemen yang sedang dianalisis, untuk menghasilkan sistem struktur yang lebih baik (Jena et al., 2016). Dalam ranah konstruksi, metode ini digunakan untuk, misal, interaksi antarrisiko konstruksi (Tavakolan & Etemadinia, 2017), strukturisasi risiko dalam proyek KPBU (Iyer & Sagheer, 2010), identifikasi faktor penghambat konstruksi ramping (Aadithya et al., 2021; Jena et al., 2016; Yadav & Desai, 2017), analisis relasi penyebab antarfaktor keterlambatan proyek konstruksi (Rezaee & Yousefi, 2021), penghambat penggunaan Building Information Modeling untuk kontraktor kecil dan menengah (Rezaee & Yousefi, 2021), dan pemodelan pembengkakan biaya (Shoar et al., 2021).

3.1 Identifikasi risiko

Penelitian ini mengidentifikasi faktor risiko berdasarkan acuan alokasi risiko yang dipublikasikan (PT

Penjaminan Infrastruktur Indonesia, 2021) dan melakukan validasi menggunakan penelitian terdahulu yang relevan, sebagaimana tersaji dalam Tabel 1.

3.2 Pengumpulan data

Data primer adalah penilaian responden pakar mengenai keterkaitan antarfaktor-risiko yang

Tabel 1. Identifikasi faktor risiko proyek KPBU infrastruktur jalan tol

No.Faktor RisikoKodeDeskripsi1Referensi
1.Keterlambatan dan
kenaikan biaya
pembebasan lahan
E1Keterlambatan dan kenaikan biaya
akibat proses pembebasan lahan
yang berkepanjangan
(Debataraja et al., 2020; Hermawan et al., 2011;
Novianti, 2011; Nurdiana & Setiabudi, 2018; Purwana
& Suryani, 2020; Rahmawati & Tenriajeng, 2020;
Rantung et al., 2018; Sandhyavitri & Saputra, 2019;
Santoso et al., 2012; Setiawan et al., 2016)
2.Kesulitan pada kondisi
lokasi yang tidak
terduga
E2Tidak teridentifikasinya utilitas dan
kesulitan proses relokasi utilitas,
sehingga terjadi keterlambatan
dan mungkin dilakukan
perpindahan rute
(Hermawan et al., 2011; Rahmawati & Tenriajeng,
2020; Santoso et al., 2012; Setiawan et al., 2016)
3.Kenaikan biaya
konstruksi
E3Kenaikan akibat perubahan
volume pekerjaan ataupun harga
material
(Debataraja et al., 2020; Santoso et al., 2012;
Setiawan et al., 2016; Zulfiqar & Sandhyavitri, 2014)
4.Kesalahan desainE4Menyebabkan ekstra/revisi desain
yang diminta operator
(Debataraja et al., 2020; Purnomo & Dalijus, 2007;
Purwana & Suryani, 2020; Rahmawati & Tenriajeng,
2020; Rantung et al., 2018; Sandhyavitri & Saputra,
2019; Setiawan et al., 2016)
5.Terlambatnya
penyelesaian
konstruksi
E5Termasuk akibat kualitas keahlian
SDM yang buruk, terbatasnya
ketersediaan material dan
peralatan, terlambatnya
pengembalian akses lokasi
(Debataraja et al., 2020; Hermawan et al., 2011;
Nurdiana & Setiabudi, 2018; Purnomo & Dalijus, 2007;
Rahmawati & Tenriajeng, 2020; Rantung et al., 2018;
Santoso et al., 2012; Setiawan et al., 2016; Zulfiqar &
Sandhyavitri, 2014)
6.Default badan usaha,
sponsor dan lender
proyek
E6Default badan usaha yang mengarah
ke terminasi oleh financier, dan
atau default pihak sponsor (atau
anggota konsorsium) dan atau
default pihak institusi keuangan/
perbankan (atau sindikasi) karena
perubahan kebijakan/trust
terhadap badan usaha atau akibat
isu internal lender
(Purnomo & Dalijus, 2007; Santoso et al., 2012)
7.Kegagalan mencapai
financial close
E7Tidak tercapainya financial close
karena ketidakpastian kondisi
pasar atau struktur modal proyek
yang tidak optimal
(Debataraja et al., 2020; Purnomo & Dalijus, 2007;
Rantung et al., 2018; Sandhyavitri & Saputra, 2019;
Santoso et al., 2012; Setiawan et al., 2016)
8.Risiko tingkat inflasi
dan suku bunga
E8Kenaikan tingkat inflasi terhadap
asumsi dalam life cycle cost dan
suku bunga
(Debataraja et al., 2020; Rantung et al., 2018; Santoso
et al., 2012; Setiawan et al., 2016; Zulfiqar &
Sandhyavitri, 2014)
9.Kenaikan biaya O&ME9Akibat kesalahan estimasi biaya
O&M atau kenaikan tidak terduga
(Purnomo & Dalijus, 2007; Rahmawati & Tenriajeng,
2020)
10.Perubahan proyeksi
volume permintaan
E10Kesalahan input parameter dan
perancangan model sehingga
hasil estimasi menyimpang yang
mengakibatkan penurunan
pendapatan dan defisit bagi badan
usaha
(Novianti, 2011; Purnomo & Dalijus, 2007; Santoso et
al., 2012; Setiawan et al., 2016)
11.Kesalahan
perhitungan estimasi
tarif
E11Penetapan tarif terlalu optimis atau
di atas kemauan membayar
konsumen dan atau tarif lebih
rendah dari proyeksi
(Novianti, 2011; Santoso et al., 2012)
12.Risiko konektivitas
jaringan jalan dan
transportasi
E12Ingkar janji otoritas membangun
dan memelihara jaringan yang
diperlukan
(Santoso et al., 2012)
13.Gagal/terlambatnya
perolehan persetujuan
dan perizinan
E13Risik yang dipicu keputusan
sepihak/tidak wajar dari otoritas
terkait
(Rahmawati & Tenriajeng, 2020; Rantung et al., 2018;
Santoso et al., 2012)
14.Force majeureE14Terjadinya bencana alam, peristiwa
perang, kerusuhan, gangguan
keamanan masyarakat, dan akibat
perubahan iklim atau faktor lain
(Debataraja et al., 2020; Novianti, 2011; Rantung et
al., 2018; Santoso et al., 2012; Zulfiqar & Sandhyavitri,
2014)

Catatan: 1 Sebagian deskripsi ini mengacu pada deskripsi yang diberikan dalam (PT Penjaminan Infrastruktur Indonesia, 2021)

dinyatakan dalam empat opsi yang harus dipilih salah satu. Keempat opsi tersebut adalah relasi yang searah, berkebalikan, saling berkaitan (interrelasi), dan sama sekali tidak berelasi. Sebagai contoh, jika ada faktor risiko \(E_i\) dan \(E_j\), setiap responden memilih opsi \(E_i \rightarrow E_j\)yang merefleksikan bahwa faktor \(E_i\) mempengaruhi \(E_i\), \(E_i\)\(\leftarrow E_i\) yang menyatakan faktor \(E_i\) mempengaruhi \(E_i\), \(\vec{E_i} \leftrightarrow\)\(E_i\) yang menunjukkan antara \(E_i\) dan \(E_i\) saling mempengaruhi, dan \(E_i \longleftrightarrow E_j\) yang menandakan antara \(E_i\)dan \(E_j\) tidak saling mempengaruhi. Gambar 1 memperlihatkan contoh pertanyaan yang diajukan kepada responden. Karena dalam penelitian ini teridentifikasi 14 faktor risiko, setiap responden diminta mengisi sebanyak \((14^2 - 14) = 182\) butir pertanyaan.

2

Gambar 1. Contoh butir pertanyaan dalam kuesioner tentang relasi antara dua faktor risiko

Data primer diperoleh melalui kuesioner yang didistribusikan pada responden terpilih melalui media Whatsapp® atau surat elektronik. Setiap responden diberi waktu selambatnya sepuluh hari untuk mengisi kuesioner yang dimaksud. Dalam kuesioner responden juga diminta mengisi beberapa data yang berkaitan dengan demografi mereka.

Karena ISM bukan merupakan metode statistik, isu tentang jumlah sampel (sample size) menjadi kurang relevan karena yang lebih ditekankan adalah kualitas pengetahuan dan pengalaman responden itu sendiri. Oleh karena itu, penelitian ini menetapkan bahwa responden harus memiliki pengetahuan dan/atau pengalaman (hands -on) dalam proyek infrastruktur dengan skema KPBU. Untuk mendapatkan pemahaman yang komprehensif dan tidak menghasilkan simpulan yang bias, distribusi afiliasi responden juga turut dipertimbangkan. Dengan demikian, responden penelitian diharapkan dapat pula mewakili pemangku kepentingan yang berbeda, termasuk sebagai Penanggung Jawab Proyek Kerja Sama, badan usaha penyiapan, badan usaha pelaksana, badan usaha penjaminan, dan institusi pendidikan.

3.3 Analisis data

Dalam ISM, keempat relasi yang ada dinyatakan dengan notasi V untuk \(E_i \rightarrow E_j\), A untuk \(E_i \leftarrow E_j\), X untuk \(E_i \leftrightarrow\)E<sub>i</sub>, dan O untuk E<sub>i</sub> \(\leftrightarrow\) E<sub>j</sub>. Sebagai agregrasi data digunakan modus dari empat opsi yang dipilih seluruh responden untuk masing-masing faktor risiko yang selanjutnya direpresentasikan dalam Self Structural Interaction Matrix (SSIM).

SSIM ini diterjemahkan lebih lanjut ke dalam Initial Reachability Matrix (IRM) dengan mengganti notasi V, A, X, O ke dalam nilai "0" dan "1" dengan ketentuan sebagai berikut: jika relasi yang terjadi adalah V, entri (i,j) = 1 dan entri (j,i) = 0; A maka entri (i,j) = 0 dan entri (j,i) = 1; X maka entri (i,j) = 1 dan entri (j,i) = 1; O maka entri (i,j) = 0 dan (j,i) = 0. Relasi kontekstual berdasarkan

input data yang diperoleh harus memenuhi prinsip transitivitas, artinya jika \(E_i\) mempengaruhi \(E_j\), \(E_j\)mempengaruhi \(E_k\), \(E_i\) seharusnya mempengaruhi \(E_k\). Jika dalam suatu entri (i,j) = 0 yang tidak memenuhi prinsip transitivitas, entri tersebut disesuaikan nilainya menjadi 1. Algoritma Warshall (Warshall, 1962) dapat digunakan untuk keperluan ini. Setelah penyesuaian dilakukan dihasilkan Final Reachability Matrix (FRM).

FRM digunakan untuk membangun partisi level dengan terlebih dahulu menentukan reachability set dan antecedent set. Reachability set adalah set yang mengandung faktor-faktor risiko yang dipengaruhi oleh suatu faktor risiko; dengan kata lain, faktor-faktor risiko yang memiliki nilai "1" dalam baris, sementara antecedent set adalah faktor-faktor risiko yang mempengaruhi suatu faktor atau faktor-faktor risiko yang memiliki nilai "1" pada kolom. Faktor-faktor risiko yang terkandung dalam reachability set dan antecedent set dimasukkan dalam intersection set. Partisi level dapat diidentifikasi secara iteratif dengan membandingkan reachability dan intersection set. Untuk prosedur yang lebih detail dapat dirujuk Poduval et al. (2015). Berdasarkan partisi level ini dibangun digraph (directed graph) yang memperlihatkan hierarki dan relasi faktor risiko.

Berdasarkan nilai-nilai dalam FRM pula ditentukan nilai driving power suatu faktor risiko menjumlahkan "1" pada baris dan dependence power dengan menjumlahkan "1" pada kolom. Peringkat suatu faktor untuk driver dan dependence power ditentukan berdasarkan hasil penjumlahan yang diperoleh untuk baris dan kolom. Dengan data yang sama, suatu faktor risiko dapat diposisikan ke dalam satu dari empat kuadran dalam Cross-Impact Matrix Multiplication Applied to Classfication (MICMAC): autonomous (driving power = rendah, dependence power = rendah), dependent (driving power = rendah, dependence power = tinggi), linkage (driving power = tinggi, dependence power = tinggi), dan independen (driving power = tinggi, dependence power = rendah). Keseluruhan analisis data dalam penelitian ini dilakukan menggunakan piranti lunak ISM Professional 2.0 (https://swanstatistics.com/ism-professional-2-0).

4. Hasil dan Pembahasan

4.1 Hasil analisis data

Sebanyak 11 responden berpartisipasi dalam penelitian ini dengan demografi responden sebagaimana disajikan dalam Tabel 2. Berdasarkan analisis data hasil survei dibangun SSIM yang selanjutnya dikonversi menjadi IRM dan FRM (lihat Tabel 3 dan 4). Sebagai catatan, notasi "1*" merupakan hasil penyesuaian untuk pemenuhan transitivitas. Sebagai contoh, hubungan faktor risiko \(E_1\) terhadap \(E_{11}\) adalah "1", dan \(E_{11}\)terhadap \(E_{12}\) juga adalah "1." Dengan demikian, relasi \(E_1\) terhadap \(E_{12}\) yang sebelumnya dari IRM adalah "0" berubah menjadi "1." Relasi antara faktor risiko \(E_1\)terhadap \(E_4\) tidak mengalami perubahan karena relasi antara \(E_1\) dan \(E_3\) adalah "1" sementara tidak ada hubungan antara faktor risiko \(E_3\) dan \(E_4\) ("0").

Tabel 2. Demografi responden penelitian

KodeAfiliasiPengalaman Kerja
(Tahun)
Jumlah Proyek yang
Pernah Ditangani
PendidikanProfesiSektor Proyek
R1Badan Usaha Milik Daerah> 15> 5S3Akademisi dan
praktisi
Jalan
R2Kementerian Teknis> 153–4S2PraktisiJalan, perumahan
R3Badan Pengatur Jalan Tol (BPJT)10–15> 5S2PraktisiJalan
R4Kementerian Teknis> 151–2S2PraktisiJalan
R5Kementerian Teknis0–51–2S2PraktisiJalan
R6Kementerian Teknis10–15> 5S2PraktisiJalan, pelabuhan,
bendungan
R7Badan Usaha Milik Swasta> 151–2S2AkademisiJalan
R8Badan Usaha Milik Swasta> 151–2S1PraktisiJalan
R9Universitas5–10> 5S2AkademisiJalan, jembatan,
Bendungan
R10Badan Usaha Milik Swasta<51–2S2PraktisiJalan
R11Badan Usaha Milik Swasta10–151–2S1PraktisiJalan

Tabel 3. Initial reachability matrix faktor risiko

E₁E₂E₃E₄E₅E₆E₇E₈E₉E₁₀E₁₁E₁₂E₁₃E₁₄
E₁10101111111010
E₂11111000111010
E₃00101110101000
E₄00111000111110
E₅00101110111110
E₆00100110001000
E₇00000011001000
E₈00100101111000
E₉00000000101000
E₁₀00000000111000
E₁₁00000000011100
E₁₂00000000010110
E₁₃10000010010010
E₁₄00000100000001

Tabel 4. Final reachability matrix faktor risiko

E₁E₂E₃E₄E₅E₆E₇E₈E₉E₁₀E₁₁E₁₂E₁₃E₁₄
E₁101011111111*10
E₂111111*1*01111*10
E₃00101111*11*11*1*0
E₄001111*1*0111110
E₅00101111*111110
E₆00100111*0011*00
E₇000000111*1*11*00
E₈001001011111*00
E₉000000001011*00
E₁₀000000001111*00
E₁₁0000000001111*0
E₁₂00000000010110
E₁₃10000010010010
E₁₄00000100000001

Tabel 5 menyajikan hasil akhir iterasi partisi level (iterasi per tahapnya dapat dilihat pada Lampiran). Gambar 2 menampilkan relasi antarfaktor risiko berdasarkan FRM dan partisi level. Hampir seluruh faktor risiko memiliki hubungan satu sama lainnya.

Hal ini mengindikasikan bahwa faktor risiko dalam investasi jalan tol tidak berdiri sendiri atau independen melainkan saling terkait satu dengan lainnya. Hanya faktor risiko force majeure yang tidak memiliki hubungan terhadap faktor risiko lainnya dikarenakan

Tabel 5. Partisi level faktor risiko

Faktor RisikoReachability SetAntecedent SetIntersection SetPartisi Level
Keterlambatan dan kenaikan biaya
pembebasan lahan (E₁)
{E1, E3, E5, E6, E7, E8, E9, E10, E11,
E12, E13}
{E1}{E1}1
Kesulitan pada kondisi lokasi yang
tidak terduga (E₂)
{E2, E3, E4, E5, E6, E7, E9, E10, E11,
E12, E13}
{E2}{E2}1
Kenaikan biaya konstruksi (E₃){E3, E5, E6, E7, E8, E9, E10, E11, E12,
E13}
{E1, E2, E3}{E3}2
Kesalahan desain (E₄){E4, E5, E6, E7, E9, E10, E11, E12, E13}{E2, E4}{E4}2
Terlambatnya penyelesaian
konstruksi (E₅)
{E5, E6, E7, E8, E9, E10, E11, E12, E13}{E1, E2, E3, E4, E5}{E5}3
Default badan usaha, sponsor dan
lender proyek (E₆)
{E6, E7, E8, E11, E12}{E1, E2, E3, E4, E5, E6}{E6}4
Kegagalan mencapai financial close
(E₇)
{E7, E8, E9, E10, E11, E12}{E1, E2, E3, E4, E5, E6, E7}{E7}5
Tingkat inflasi dan suku bunga (E₈){E8, E9, E10, E11, E12}{E1, E3, E5, E6, E7, E8}{E8}6
Kenaikan biaya O&M (E₉){E9, E11, E12}{E1, E2, E3, E4, E5, E7, E8, E9}{E9}I7
Perubahan proyeksi volume
permintaan (E₁₀)
{E10, E11, E12}{E1, E2, E3, E4, E5, E7, E8, E10}{E10}7
Kesalahan perhitungan estimasi tarif
(E₁₁)
{E11, E12, E13}{E1, E2, E3, E4, E5, E6, E7, E8,
E9, E10, E11}
{E11}8
Konektivitas jaringan jalan dan
transportasi (E₁₂)
{E12, E13}{E1, E2, E3, E4, E5, E6, E7, E8,
E9, E10, E11, E12}
{E12}9
Gagal/terlambatnya perolehan
persetujuan dan perizinan (E₁₃)
{E13}{E1, E2, E3, E4, E5, E11, E12,
E13}
{E13}10
Force majeure (E₁₄){E14}{E14}{E14}10

risiko ini tidak dapat diprediksi dan di luar kendali para pihak dalam proyek KPBU jalan tol. Selanjutnya setiap faktor diplotkan ke kuadran MICMAC dengan nilai rerata driving dan dependence power digunakan sebagai batas kuadran (Gambar 3).

4.2 Pembahasan

Berdasarkan FRM, peringkat tertinggi faktor risiko dalam hal driving power adalah kesulitan pada kondisi lokasi yang tidak terduga, diikuti oleh keterlambatan dan kenaikan biaya pembebasan lahan, yang keduanya berkaitan dengan risiko lokasi. Tiga faktor risiko berikutnya adalah kenaikan biaya konstruksi, kesalahan desain, dan terlambatnya penyelesaian konstruksi yang berkaitan dengan risiko konstruksi. Peringkat selanjutnya ditempati risiko berkaitan dengan makroekonomi yaitu tingkat inflasi dan suku bunga. Default badan usaha, sponsor, dan lender proyek dan kegagalan mencapai financial close yang merupakan faktor risiko yang berkaitan dengan badan usaha jalan tol berada di peringkat selanjutnya. Faktor-faktor risiko yang berkaitan dengan kelayakan proyek jalan tol yaitu perubahan proyeksi volume permintaan, kesalahan perhitungan tarif, kegagalan memperoleh perizinan, kenaikan biaya O&M, konektivitas jaringan jalan dan transportasi menempati peringkat selanjutnya. Faktor risiko kahar (force majeure) merupakan faktor risiko dengan driving power terendah.

Risiko lokasi termasuk dalam kuadran independen dalam MICMAC yang mengindikasikan bahwa risiko ini sangat mempengaruhi namun tidak relatif tidak dipengaruhi faktor risiko lainnya sehingga perlakuan atas risiko ini dapat efektif memitigasi risiko lainnya. Faktor risiko kesalahan desain dan keterlambatan penyelesaian konstruksi termasuk dalam kuadran ini. Meski berada pada kuadran yang sama (i.e., independen), faktor risiko tingkat inflasi dan suku bunga relatif memiliki karakteristik sebagai faktor risiko dependent, linkage, dan autonomous sekaligus karena diposisikan relatif mendekati perbatasan. Sementara itu, faktor risiko kenaikan biaya konstruksi adalah satu-satunya faktor risiko dalam kuadran linkage yang berarti sangat mempengaruhi dan dipengaruhi oleh faktor-faktor risiko lainnya. Kondisi sebaliknya terjadi untuk faktor risiko force majeure yang kejadiannya memang tidak mempengaruhi dan dipengaruhi oleh faktor lainnya (autonomous).

Karena keterbatasan ruang, pembahasan tulisan ini difokuskan pada faktor risiko kunci. Berdasarkan partisi level (Tabel 5 dan Gambar 2), risiko yang berkaitan dengan lokasi menjadi salah satu risiko yang harus benar -benar mendapatkan perhatian dari pemangku kepentingan, khususnya pemerintah melalui Badan Pengatur Jalan Tol karena risiko lahan menjadi tanggung jawab pemerintah (meski pembiayaannya bisa dilakukan oleh badan usaha jalan tol terlebih dahulu). Temuan penelitian ini sekaligus mengafirmasi temuan-temuan penelitian sebelumnya. Debataraja et al. (2020), misal, menyatakan risiko ketersediaan lahan memiliki kategori risiko sangat tinggi pada Proyek Jalan Tol Padang– Sicincin. Santoso et al. (2012) mendapatkan dua peringkat tertinggi faktor risiko dalam investasi jalan tol adalah keterlambatan dan kenaikan biaya dalam pembebasan lahan. Meski penelitian ini memiliki rentang lebih dari sepuluh tahun dengan penelitian Santoso et al. (2012), risiko lahan masih dan tetap akan relevan.

Harga lahan yang meningkat mengakibatkan biaya investasi menjadi semakin besar dan dampaknya adalah tarif untuk pengguna jalan tol juga ikut naik (Hermawan et al., 2011). Selain itu, Wirahadikusumah et al. (2013)

1

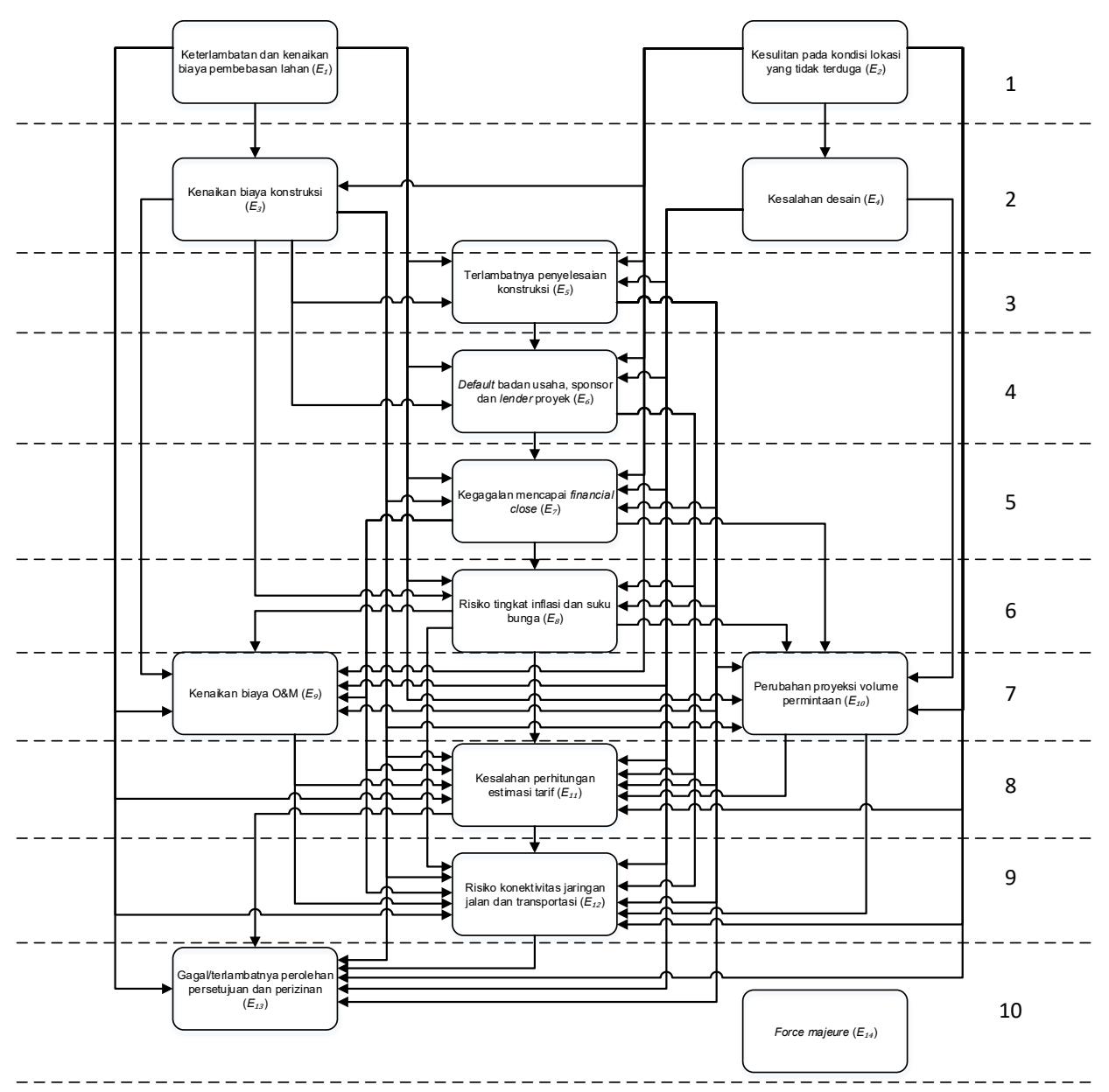

Gambar 2. Relasi antar faktor risiko berdasarkan final reachability matrix dan partisi level

3

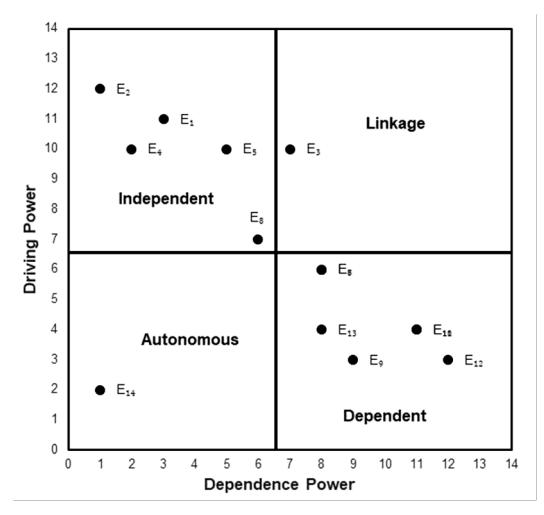

Gambar 3. Driving-dependence matrix faktor risiko KPBU jalan tol

menemukan adanya pandangan masyarakat yang menggunakan kesempatan menawarkan harga lahan setinggi-tingginya karena beranggapan bahwa proyek investasi jalan tol adalah proyek swasta yang sangat menguntungkan.

Ketidakjelasan status lahan baik pengelolaan dan kepemilikan lahan menjadi salah satu isu utama dalam pembebasan lahan. Setiawan et al. (2016) menyebutkan Proyek Jalan tol Cileunyi–Sumedang– Dawuan yang melewati permukiman warga mengakibatkan pembebasan tanah menjadi terlambat. Sampai tulisan ini disusun, target beroperasinya Proyek Jalan Tol Cisumdawu pada Desember 2021 harus direvisi dengan hanya satu seksi (Cileunyi– Rancakalong) yang dapat beroperasi.

Penelitian ini juga mengeksplorasi interdependensi antarfaktor risiko menurut perspektif responden dari 296 Jurnal Teknik Sipil

FaktorPublikSwastaKeseluruhan
RisikoDriving PowerDependence PowerDriving PowerDependence PowerDriving PowerDependence Power
E1114145113
E2121147121
E3971111107
E4102124102
E597125105
E641013968
E76711768
E87881176
E93931039
E10511611411
E11610312411
E12510311312
E134781048
E14313921

3

Gambar 4. Hierarki faktor risiko berdasarkan tipe responden

sektor publik, swasta, dan secara keseluruhan dan mengkaji kemungkinan perbedaan temuan dari sisi driving dan dependence power, serta hierarki dari setiap faktor risiko. Sebagai catatan, responden yang dikategorikan merepresentasikan sektor publik meliputi R2,3, 4, 5, dan 6 sementara R1, 7,8,10, dan 11 merepresentasikan sektor swasta. Satu responden (R9) dikecualikan dalam analisis klaster mengingat responden yang bersangkutan bisa mewakili keduanya.

Tabel 6 menyajikan driving dan dependence power dari masing-masing faktor risiko menurut tipe responden. Secara umum, tipe responden tidak berpengaruh signifikan terhadap interdependensi. Faktor yang berkaitan dengan pembebasan lahan dan kondisi tanah memiliki pengaruh yang terbanyak terhadap faktor risiko lainnya. Sementara itu, faktor risiko yang berkaitan dengan pendapatan yaitu perubahan proyeksi volume permintaan, kesalahan perhitungan estimasi tarif, dan konektivitas jaringan jalan dan transportasi merupakan faktor risiko yang paling banyak dipengaruhi oleh faktor risiko lainnya, terlepas tipe responden.

Hasil partisi level faktor risiko ditampilkan pada Gambar 4. Kesimpulan yang sama juga didapatkan bahwa tipe responden juga tidak signifikan berpengaruh. Faktor risiko dihierarkikan dalam sepuluh level dengan level tertinggi berkaitan dengan lahan, dan level terendah berkaitan dengan risiko kahar.

5. Kesimpulan

  • 1. Dari penelitian ini dapat ditarik simpulan bahwa faktor-faktor risiko pada proyek jalan tol menggunakan skema KPBU saling berinteraksi satu dengan lainnya meski dengan kekuatan yang berbeda-beda. Interdependensi ini memiliki implikasi terhadap penilaian risiko secara kuantitatif yang selama ini sering mengasumsikan bahwa faktor risiko saling terisolasi satu dengan lainnya. Asumsi ini berakibat pada tingginya besaran nilai risiko yang tidak semestinya. Isu ini relevan dengan analisis VfM yang saat ini juga tengah menjadi perhatian pemerintah saat memutuskan untuk menggunakan skema KPBU dalam penyediaan infrastruktur.
  • 2. Temuan penting penelitian ini adalah faktor-faktor risiko yang berkaitan dengan lahan menjadi faktor risiko kunci sehingga perlu termitigasi dengan baik. Dalam konteks ISM, faktor risiko lahan termasuk dalam kategori independen yang artinya memiliki driving power (mempengaruhi faktor risiko lain) yang relatif tinggi dan dependence power (dipengaruhi faktor risiko lain) yang relatif rendah. Partisi level juga memperlihatkan faktor risiko lahan menjadi faktor risiko dengan level yang terendah, yang mendorong faktor-faktor risiko lainnya. Temuan ini sekaligus menegaskan temuan penelitian sebelumnya. Selanjutnya adalah faktorfaktor yang berkaitan dengan konstruksi, makroekonomi, badan usaha, kelayakan investasi, dan force majeure, yang menjadi satu-satunya faktor risiko yang autonomous (tidak mempengaruhi dan dipengaruhi faktor risiko lain).

  • Penelitian memperlihatkan tipe responden tidak berpengaruh signifikan terhadap temuan.
  • 3. Penelitian ini memiliki sejumlah keterbatasan. Pertama, faktor risiko yang dieksplorasi interdependensinya masih sangat terbatas yaitu hanya 14 faktor risiko sebagai implikasi penggunaan ISM sebagai metode analisisnya yang membutuhkan input data relasi kontekstual antarfaktor risiko yang masif oleh responden penelitian. Kedua, penelitian ini tidak membahas tingkat kepentingan faktor-faktor risiko berdasarkan probabilitas dan dampaknya jika terjadi. Ketiga, penelitian ini tidak mempertimbangkan ketidakakurasian penilaian responden akibat digunakannya nilai modus sebagai agregasi. Keterbatasan penelitian ini dapat memberikan arah bagi penelitian-penelitian berikutnya, termasuk pendetailan faktor risiko yang dianalisis, pemanfaatan fuzzy ISM untuk mengakomodasi ketidakpresisian penilaian responden dan pendekatan statistik e.g., path analysis, structural equation modeling untuk perbandingan dan validasi temuan.

Daftar Pustaka

  • Aadithya, B. G., Asokan, P., & Vinodh, S. (2021). Application of interpretive structural modelling for analysis of lean adoption barriers in heavy industry. International Journal of Lean Six Sigma, 12(2), 450–475. https://doi.org/10.1108/ IJLSS-07-2019-0083
  • Afzal, F., Yunfei, S., Sajid, M., & Afzal, F. (2020). Integrated priority decision index for risk assessment in chaos: cost overruns in transport projects. Engineering, Construction and Architectural Management, 27(4), 825–849. https://doi.org/10.1108/ECAM-02-2019-0079
  • Astiti, N. P. M., Norken, I. N., & Purbawijaya, I. B. N. (2015). Analisis risiko pelaksanaan Pembangunan Jalan Tol Benoa – Bandara – Nusa Dua. Jurnal Spektran, 3(2), 84–89. https://doi.org/10.24843/ spektran.2015.v03.i02.p010
  • Chan, A. P. C., Zahoor, H., Ameyaw, E. E., Khan, M. I., & Mazher, K. M. (2018). Fuzzy integralbased risk-assessment approach for publicprivate partnership infrastructure projects. Journal of Construction Engineering and Management, 144(12), 04018111. https:// doi.org/10.1061/(asce)co.1943-7862.0001573
  • Cui, C., Wang, J., Liu, Y., & Coffey, V. (2019). Relationships among value-for-money drivers of public-private partnership infrastructure projects. Journal of Infrastructure Systems, 25 (2), 04019007. https://doi.org/10.1061/(ASCE) IS.1943-555X.0000479
  • Debataraja, L. R., Suraji, A., & Ophiyandri, T. (2020). Analisis risiko investasi infrastruktur berbasis

  • Fuzzy Analytical Hierarchy Process (F-AHP). Jurnal Manajemen Aset Infrastruktur & Fasilitas, 4(2), 121–132. https:// doi.org/10.12962/j26151847.v4i2.6886
  • Hermawan, F., Kristiani, F., & Santoso, T. D. (2011). Pengaruh pembebasan lahan terhadap risiko proyek konstruksi (Studi kasus social engineering Proyek Jalan tol Ruas Semarang Bawen). Teknik, 32(2), 88–94.
  • Iyer, K. C., & Sagheer, M. (2010). Hierarchical structuring of PPP risks using interpretative structural modeling. Journal of Construction Engineering and Management, 136(2), 151– 159. https://doi.org/10.1061/(ASCE)CO.1943- 7862.0000127
  • Jena, J., Sidharth, S., Takhur, L. S., Pathak, D. K., & Pandey, V. C. (2016). Total interpretive structural modeling (TISM ): Approach and application. Journal of Advances in Management Research, 14(2), 162–181. https:// doi.org/10.1108/JAMR-10-2016-0087
  • Ng, A., & Loosemore, M. (2007). Risk allocation in the private provision of public infrastructure. International Journal of Project Management, 25(1), 66–76. https://doi.org/10.1016/ j.ijproman.2006.06.005
  • Novianti, T. (2011). Pemodelan risiko pendapatan proyek infrastruktur jalan tol dengan pendekatan fault tree analysis. Teknik Dan Manajemen Industri, 6(2), 138–149. https://ecoentrepreneur.trunojoyo.ac.id/jtmi/article/view/31
  • Nurdiana, A., & Setiabudi, B. (2018). Aplikasi manajemen risiko pada Proyek Jalan Tol Semarang-Solo Ruas Bawen-Solo. Jurnal Proyek Teknik Sipil, 1(1), 21–28. https:// ejournal2.undip.ac.id/index.php/potensi/article/ view/3488
  • Poduval, P. S., Pramod, V. R., & Jagathy Raj, V. P. (2015). Interpretive structural modeling (ISM) and its application in analyzing factors inhibiting implementation of total productive maintenance (TPM). International Journal of Quality and Reliability Management, 32(3), 308 –331. https://doi.org/10.1108/IJQRM-06-2013- 0090
  • PT Penjaminan Infrastruktur Indonesia. (2021). Acuan alokasi risiko 2021. PT Penjaminan Infrastruktur Indonesia.
  • Purnomo, A., & Dalijus, B. P. (2007). Identifikasi resiko investor dalam investasi jalan tol. Menara: Jurnal Teknik Sipil, 2(2), 15. https:// doi.org/10.21009/jmenara.v2i2.7880
  • Purwana, D., & Suryani, F. (2020). Pengelolaan risiko Pembangunan Jalan Tol Serpong – Cinere. Indonesian Journal of Construction

  • Engineering and Sustainable Development, 3(2), 80. https://doi.org/10.25105/cesd.v3i2.6508
  • Rahmawati, N., & Tenriajeng, A. T. (2020). Analisis manajemen risiko pelaksanaan pembangunan jalan tol (Studi kasusௗ: Proyek Pembangunan Jalan Tol Bekasi-Cawang-Kampung Melayu). Rekayasa Sipil, 14(1), 18–25. https:// doi.org/10.21776/ub.rekayasasipil.2020.014.01.3
  • Rantung, B. T., Dundu, A. K. T., Tarore, H., Teknik, P., Pascasarjana, S., Sam, U., Manado, R., Belakang, L., Pembangunan, P., Tol, J., & Masalah, P. (2018). Pengelolaan risiko pada Pekerjaan Pembangunan Jalan Tol Manado – Bitung. Jurnal Sipil Statik, 6(5), 353–360.
  • Rezaee, M. J., & Yousefi, S. (2021). Analysing causal relationships between delay factors in construction projects: A case study of Iran. International Journal of Managing Projects in Business, 14(2), 412–444. https://doi.org/10.1108/ IJMPB-01-2019-0020
  • Rostiyanti, S., & Tamin, R. Z. (2010). Identification of challenges in public private partnership implementation for Indonesian toll toad. Proceedings of the First Makassar International Conference on Civil Engineering, January 2016, 1131–1136.
  • Sandhyavitri, A., & Saputra, N. (2019). Analisis risiko jalan tol tahap pra konstruksi (Studi kasus Jalan Tol Pekan Baru-Dumai). Jurnal Teknik Sipil, 9 (1), 1–19. https://doi.org/10.28932/jts.v9i1.1366
  • Santoso, D. S., Joewono, T. B., Wibowo, A., Sinaga, H. P. A., & Santosa, W. (2012). Public-private partnerships for tollway construction and operation: Risk assessment and allocation from the perspective of investors. Journal of Construction in Developing Countries, 17(2).
  • Setiawan, A., Walujodjati, E., & Farida, I. (2016). Analisis manajemen risiko pada Proyek Pembangunan Jalan Tol Cisumdawu (Studi kasus: Development of Cileumyi-Sumedang Dawuan Toll Road Phase I). Jurnal Konstruksi, 12(1), 1– 11. https://doi.org/10.33364/konstruksi/v.12-1.282
  • Shoar, S., Yiu, T. W., Payan, S., & Parchamijalal, M. (2021). Modeling cost overrun in building construction projects using the interpretive structural modeling approach: A developing country perspective. Engineering, Construction and Architectural Management, ahead-of-p(ahead -of-print). https://doi.org/10.1108/ECAM-08- 2021-0732
  • Shrestha, A., Martek, I., Aibinu, A. A., Chen, C., & Chan, T.-K. (2018). Risk allocation inefficiencies in Chinese PPP water projects. Journal of Construction Engineering and Management, 144 (4), 04018013. https://doi.org/https:// doi.org/10.1061/(ASCE)CO.1943-7862.0001457

  • Sushil. (2012). Interpreting the interpretive structural model. Global Journal of Flexible Systems Management, 13(2), 87–106. https:// doi.org/10.1007/S40171-012-0008-3
  • Tavakolan, M., & Etemadinia, H. (2017). Fuzzy weighted interpretive structural modeling: Improved method for identification of risk interactions in construction projects. Journal of Construction Engineering and Management, 143 (11), 04017084. https://doi.org/10.1061/(asce) co.1943-7862.0001395
  • Tjendani, H. T., Marleno, R., & Subiyantoro, I. (2020). Faktor risiko skema KPBU pada proyek infrastruktur jalan di Indonesia. Prosiding Seminar Nasional Ketekniksipilan Bidang Vokasional VIII, 67–81.
  • Wardhana, W., Wiguna, P. A., & Diputro, S. H. (2014). Analisa risiko untuk menentukan biaya kontijensi pada pelaksanaan konstruksi Proyek Jalan Tol Surabaya-Mojokerto Seksi IB. Prosiding Seminar Nasional Manajemen Teknologi XXI, 1–9.
  • Warshall, S. (1962). A theorem on boolean matrices. Journal of the ACM, 9(1), 11–12. https://doi.org/ https://doi.org/10.1145/321105.321107
  • Watson, R. H. (1978). Interpretive structural modeling-A useful tool for technology assessment? Technological Forecasting and Social Change, 11(2), 165–185. https://doi.org/10.1016/0040- 1625(78)90028-8
  • Wibowo, A., & Mohamed, S. (2010). Risk criticality and allocation in privatised water supply projects in Indonesia. International Journal of Project Management, 28(5), 504–513. https:// doi.org/10.1016/j.ijproman.2009.08.003
  • Wirahadikusumah, R. D., Sipil, P. T., Teknik, F., Bandung, I. T., Ganesa, J., Bandung, N., & Susanti, B. (2013). Isu strategis pada pengadaan pengusahaan jalan tol dalam kerjasama pemerintah dan swasta. Jurnal Teknik Sipil ITB, 20(3), 233–244.
  • Yadav, G., & Desai, T. N. (2017). Analyzing lean six sigma enablers: A hybrid ISM-fuzzy MICMAC approach. The TQM Journal, 29(3), 488–511. https://doi.org/10.1108/TQM-04-2016-0041
  • Zulfiqar, M., & Sandhyavitri, A. (2014). Analisis risiko Pembangunan Jalan Tol Pekanbaru-Dumai pada tahap konstruksi (Studi kasus Jalan Tol Pekanbaru-Dumai). Jurnal Teknik Sipil, 1(1), 1– 13.

Lampiran: Iterasi partisi level faktor risiko

Faktor RisikoReachability SetAntecedents SetIntersection SetLevel
Iterasi ke-1
E1{E1, E3, E5, E6, E7, E8, E9, E10, E11, E12, E13}{E1}
E2{E2, E3, E4, E5, E6, E7, E9, E10, E11, E12, E13}{E2}
E3{E3, E5, E6, E7, E8, E9, E10, E11, E12, E13}{E1, E2, E3}
E4{E4, E5, E6, E7, E9, E10, E11, E12, E13}{E2, E4}
E5{E5, E6, E7, E8, E9, E10, E11, E12, E13}{E1, E2, E3, E4, E5}
E6{E6, E7, E8, E11, E12}{E1, E2, E3, E4, E5, E6}
E7{E7, E8, E9, E10, E11, E12}{E1, E2, E3, E4, E5, E6, E7}
E8{E8, E9, E10, E11, E12}{E1, E3, E5, E6, E7, E8}
E9{E9, E11, E12}{E1, E2, E3, E4, E5, E7, E8, E9}
E10{E10, E11, E12}{E1, E2, E3, E4, E5, E7, E8, E10}
E11{E11, E12, E13}{E1, E2, E3, E4, E5, E6, E7, E8, E9, E10, E11}
E12{E12, E13}{E1, E2, E3, E4, E5, E6, E7, E8, E9, E10, E11, E12}
E13{E13}{E1, E2, E3, E4, E5, E11, E12, E13}{E13}10
E14{E14}{E14}{E14}10
Iterasi ke-2
E1{E1, E3, E5, E6, E7, E8, E9, E10, E11, E12}{E1}
E2{E2, E3, E4, E5, E6, E7, E9, E10, E11, E12}{E2}
E3{E3, E5, E6, E7, E8, E9, E10, E11, E12}{E1, E2, E3}
E4{E4, E5, E6, E7, E9, E10, E11, E12}{E2, E4}
E5{E5, E6, E7, E8, E9, E10, E11, E12}{E1, E2, E3, E4, E5}
E6{E6, E7, E8, E11, E12}{E1, E2, E3, E4, E5, E6}
E7{E7, E8, E9, E10, E11, E12}{E1, E2, E3, E4, E5, E6, E7}
E8{E8, E9, E10, E11, E12}{E1, E3, E5, E6, E7, E8}
E9{E9, E11, E12}{E1, E2, E3, E4, E5, E7, E8, E9}
E10{E10, E11, E12}{E1, E2, E3, E4, E5, E7, E8, E10}
E11{E11, E12}{E1, E2, E3, E4, E5, E6, E7, E8, E9, E10, E11}
E12{E12}{E1, E2, E3, E4, E5, E6, E7, E8, E9, E10, E11, E12}{E12}9
Iterasi ke-3
E1{E1, E3, E5, E6, E7, E8, E9, E10, E11}{E1}
E2{E2, E3, E4, E5, E6, E7, E9, E10, E11}{E2}
E3{E3, E5, E6, E7, E8, E9, E10, E11}{E1, E2, E3}
E4{E4, E5, E6, E7, E9, E10, E11}{E2, E4}
E5{E5, E6, E7, E8, E9, E10, E11}{E1, E2, E3, E4, E5}
E6{E6, E7, E8, E11}{E1, E2, E3, E4, E5, E6}
E7{E7, E8, E9, E10, E11}{E1, E2, E3, E4, E5, E6, E7}
E8{E8, E9, E10, E11}{E1, E3, E5, E6, E7, E8}
E9{E9, E11}{E1, E2, E3, E4, E5, E7, E8, E9}
E10{E10, E11}{E1, E2, E3, E4, E5, E7, E8, E10}
E11{E11}{E1, E2, E3, E4, E5, E6, E7, E8, E9, E10, E11}{E11}8
Iterasi ke-4
E1{E1, E3, E5, E6, E7, E8, E9, E10}{E1}
E2{E2, E3, E4, E5, E6, E7, E9, E10}{E2}
E3{E3, E5, E6, E7, E8, E9, E10}{E1, E2, E3}
E4{E4, E5, E6, E7,, E9, E10}{E2, E4}
E5{E5, E6, E7, E8, E9, E10}{E1, E2, E3, E4, E5}
E6{E6, E7, E8}{E1, E2, E3, E4, E5, E6}
E7{E7, E8, E9, E10}{E1, E2, E3, E4, E5, E6, E7}
E8{E8, E9, E10}{E1, E3, E5, E6, E7, E8}
E97
{E9}{E1, E2, E3, E4, E5, E7, E8, E9}{E9}

Aswanto, Wibowo.

Faktor RisikoReachability SetAntecedents SetIntersection SetLevel
Iterasi ke-5
E1{E1, E3, E5, E6, E7, E8}{E1}
E2{E2, E3, E4, E5, E6, E7}{E2}
E3{E3, E5, E6, E7, E8}{E1, E2, E3}
E4{E4, E5, E6, E7}{E2, E4}
E5{E5, E6, E7, E8}{E1, E2, E3, E4, E5}
E6{E6, E7, E8}{E1, E2, E3, E4, E5, E6}
E7{E7, E8}{E1, E2, E3, E4, E5, E6, E7}
E8{E8}{E1, E3, E5, E6, E7, E8}{E8}6
Iterasi ke-6
E1{E1, E3, E5, E6, E7}{E1}
E2{E2, E3, E4, E5, E6, E7}{E2}
E3{E3, E5, E6, E7}{E1, E2, E3}
E4{E4, E5, E6, E7}{E2, E4}
E5{E5, E6, E7}{E1, E2, E3, E4, E5}
E6{E6, E7}{E1, E2, E3, E4, E5, E6}
E7{E7}{E1, E2, E3, E4, E5, E6, E7}{E7}5
Iterasi ke-7
E1{E1, E3, E5, E6}{E1}
E2{E2, E3, E4, E5, E6}{E2}
E3{E3, E5, E6}{E1, E2, E3}
E4{E4, E5, E6}{E2, E4}
E5{E5, E6}{E1, E2, E3, E4, E5}
E6{E6}{E1, E2, E3, E4, E5, E6}{E6}4
Iterasi ke-8
E1{E1, E3, E5}{E1}
E2{E2, E3, E4, E5}{E2}
E3{E3, E5}{E1, E2, E3}
E4{E4, E5}{E2, E4}
E5{E5}{E1, E2, E3, E4, E5}{E5}3
Iterasi ke-9
E1{E1, E3}{E1}
E2{E2, E3, E4}{E2}
E3{E3}{E1, E2, E3}{E3}2
E4{E4}{E2, E4}{E4}2
Iterasi ke-10
E1{E1}{E1}{E1}1
E2{E2}{E2}{E2}1

Research Intelligence

Data from OpenAlex ↗

Metrics

1
Citations
0.17
FWCIfield-weighted
56th
Percentilevs same year + field
Article
Work type
Open Access

Citation Trend

Citation Timeline

YearCitations
20241

Semantic Profile AI-classified research signals

level 0
Humanities 0.47
level 1

Institution Network
